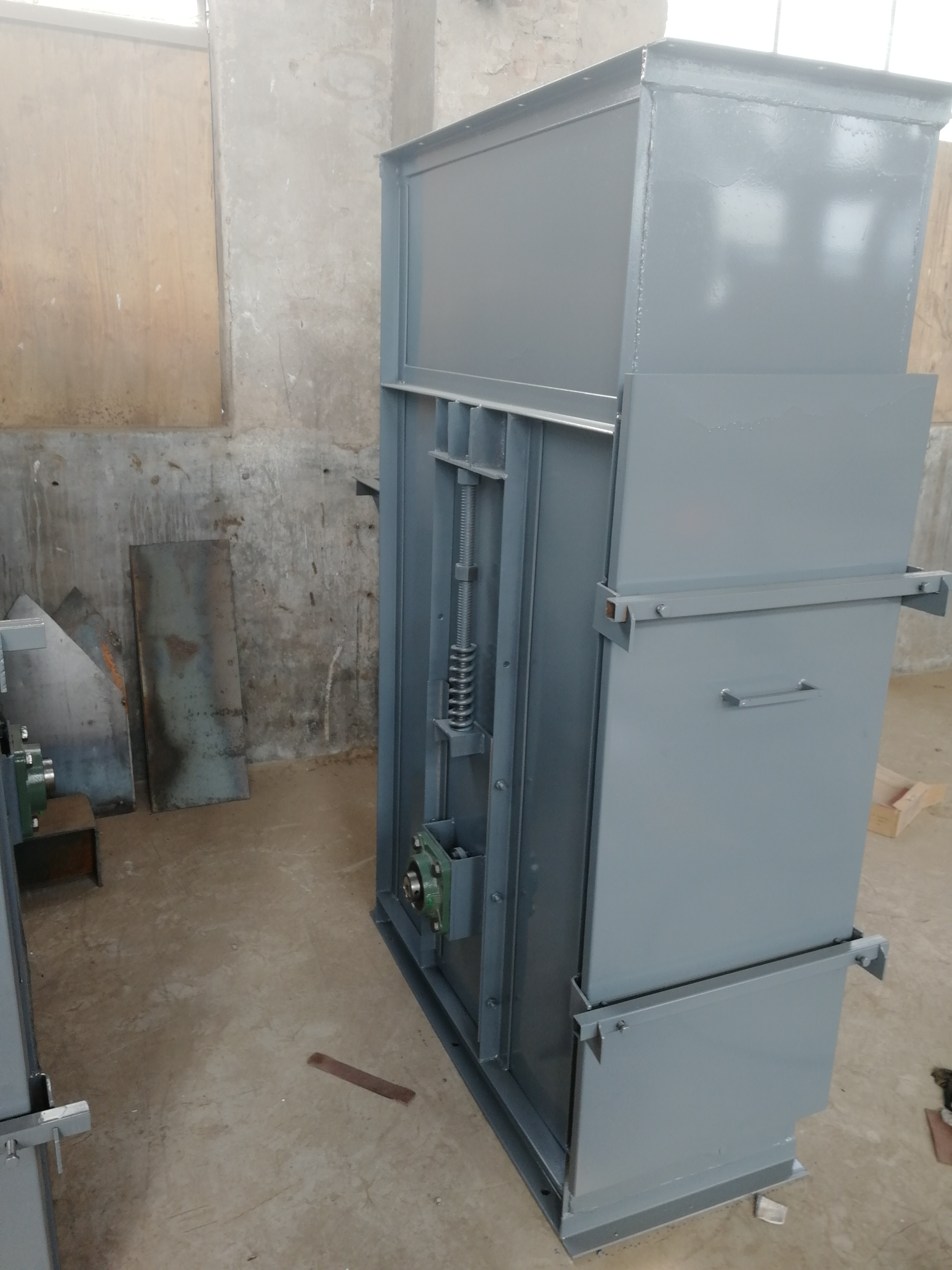

• 環鏈TH系列斗式提升機的現場安裝詳細步驟流程

      有朋友問環鏈TH系列斗式提升機的現場安裝詳細步驟流程 今天針對這個問題做下分享,讓您了解環鏈TH系列斗式提升機的現場安裝詳細步驟流程 相關信息和答案! 環鏈斗式提升機的安裝分為四步驟:

      機殼安裝、頭部組件安裝、尾部組件的安裝、掛設斗鏈、斗鏈安裝前,應將緊鏈裝置放在極限位置,使主動星輪與尾部滾輪的中心距為短;斗鏈安裝后,再利用緊鏈裝置,使斗鏈處在張緊狀態。斗鏈與兩條導向角鋼的側面間隙應保持相等,并使鏈板的鉸鏈動作靈活。

      環鏈斗式提升機的現場安裝步驟技術知識

      一、機殼安裝

      (1)根據總圖,先從尾部支架和機尾開始安裝,然后一次往上裝封閉節段、敞開節段、頭部節段、以及機頭部分和驅動支架等。脫水斗式提升機一般需穿過幾層樓板,因此安裝時應特別注意,使各支架均勻地承擔荷重。

      (2)脫水斗式提升機各節段的連接應對準中心線,傾斜角度和導軌間距,根據圖紙嚴格校準,并臨時固定在樓板孔中,后用螺栓連接,并固定各節段。

      (3)各支架在樓板或基礎上的安裝,應根據總圖進行。當各支架配置就緒并校準后,既可澆灌混凝土。在澆灌層固結后,用螺栓固定支架,待10~20天后,可將支架進行焊接,將臨時固定件拆除。

    環鏈TH系列斗式提升機的現場安裝詳細步驟流程

      二、頭部組件安裝

      頭部組件經安裝和調整后,應符合下列要求:

      (1)頭部組件主軸能自由轉動。

      (2)軸承蓋固定后,應保證軸瓦與軸之間的正常工作間隙。

      (3)兩驅動星輪的對應邊應在同一平面上。

      (4)導軌應互相平行,其兩軌面在同一平面內,絲杠在螺母內順利轉動,但不許松動。

      三、尾部組件的安裝

      尾部組件軸的中心線應保持水平,并且垂直于尾部節段的側板,安裝后的軸應能自由轉動,不允許有抱軸現象或其他毛病。

      四、掛設斗鏈

      斗鏈在安裝前應進行檢查,凡有損傷處,均應維修。斗鏈的裝配工作是單獨進行的,全部裝好后再往機身掛設。

      斗鏈的掛設步驟如下:

      (1)先用繩索將斗鏈牽引到主軸的輪上,并將斗鏈掛在星輪上。

      (2)啟動提升機,使星輪主軸運轉,將斗鏈運轉到所示的位置。

      (3)電動機反轉,使斗鏈反向運轉,達到所示的位置。

      (4)在將斗鏈斷開,并在將斗鏈下段臨時固定,斗鏈上段重新與等待安裝的斗鏈相接。

      (5)重新啟動提升機,使輪主軸正轉,將斗鏈運轉到所示的位置后,在將斗鏈接上。

      河南立友機械設備有限公司專業生產各種通用設備,振動設備商家

      感覺小編分享的環鏈TH系列斗式提升機的現場安裝詳細步驟流程 對您有用,請分享給你的朋友避免再次因遇到環鏈TH系列斗式提升機的現場安裝詳細步驟流程 問題踩坑,祝您生活愉快


    上一篇:z型翻斗提升機相比其他提升機的優勢在哪里? (翻斗式提升機視頻)

    下一篇:正常使用的斗式提升機提升量降低的原因分析

    主站蜘蛛池模板: 务川| 岳普湖县| 高平市| 荥经县| 明溪县| 平山县| 子洲县| 永靖县| 青冈县| 巴林左旗| 石台县| 蒙城县| 乌苏市| 名山县| 洪泽县| 西盟| 阜阳市| 靖边县| 随州市| 齐齐哈尔市| 绥化市| 龙海市| 凤凰县| 宜城市| 台山市| 天柱县| 乳源| 贵州省| 随州市| 宜章县| 嘉禾县| 巴林左旗| 赞皇县| 义乌市| 汕头市| 名山县| 楚雄市| 疏勒县| 马尔康县| 马鞍山市| 鄂尔多斯市|
